大唐柳林100MW农光互补发电项目简况汇报

一、项目概况

工程名称:大唐柳林100MW农光互补发电项目

建设单位大唐山西柳林清洁能源有限公司

建设地点山西省吕梁市柳林县成家庄镇周边

施工单位:中国能源建设集团山西电力建设有限公司

监理单位:河南省立源工程管理有限公司

建设规模:项目总规划装机容量200MW,本期工程装机容量标称为100MW(直流侧装机容量121.96548MWp),拟采用国产540Wp双面双玻单晶硅太阳电池组件,组件支架为固定支架,建设47个发电单元通过535kV集电线路(直埋电缆架空)接入新建的220kV升压站35kV侧母线。本期工程新建220kV升压站一座,新建1100MVA主变及220kV 户外GIS配电装置,35kV设备、二次设备均使用预制舱。新建1220kV送出线路至国网冯家垣220kV变电站新增间隔,线路长度5.9公里

  1. 工程进度

升压站部分

目前大唐柳林100MW农光互补发电项目升压站带电设备均已安装、调试完成。综合楼、水泵房主体结构已完工,正在进行装修施工。大门、围墙正在施工,一周内完工。

光伏区部分

A7地块已压PHC136组,安装光伏组件0.8MWp,箱变1台,该部分已具备发电条件;A3地块正在进行PHC管桩、支架、组件安装等施工。集电线路部分

A1集电线路基础图、铁塔图已设计完成,正在组织统筹准备开工。

送出线路部分

送出线路18基铁塔已全部组立完成,导线及光缆已贯通,正在进行对侧站设备基础施工和设备安装工作,预计10天内完工。

  1. 工程图片

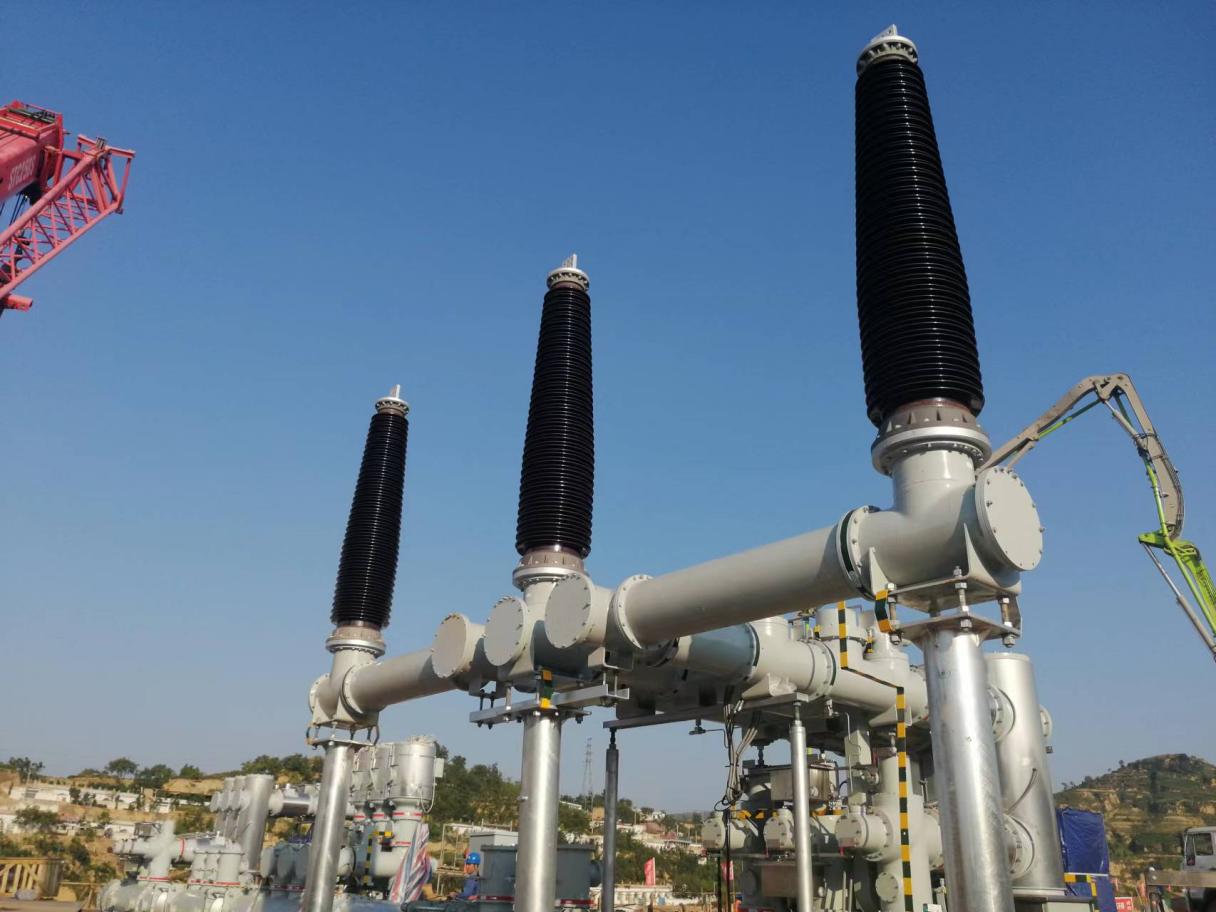

升压站GIS安装完成

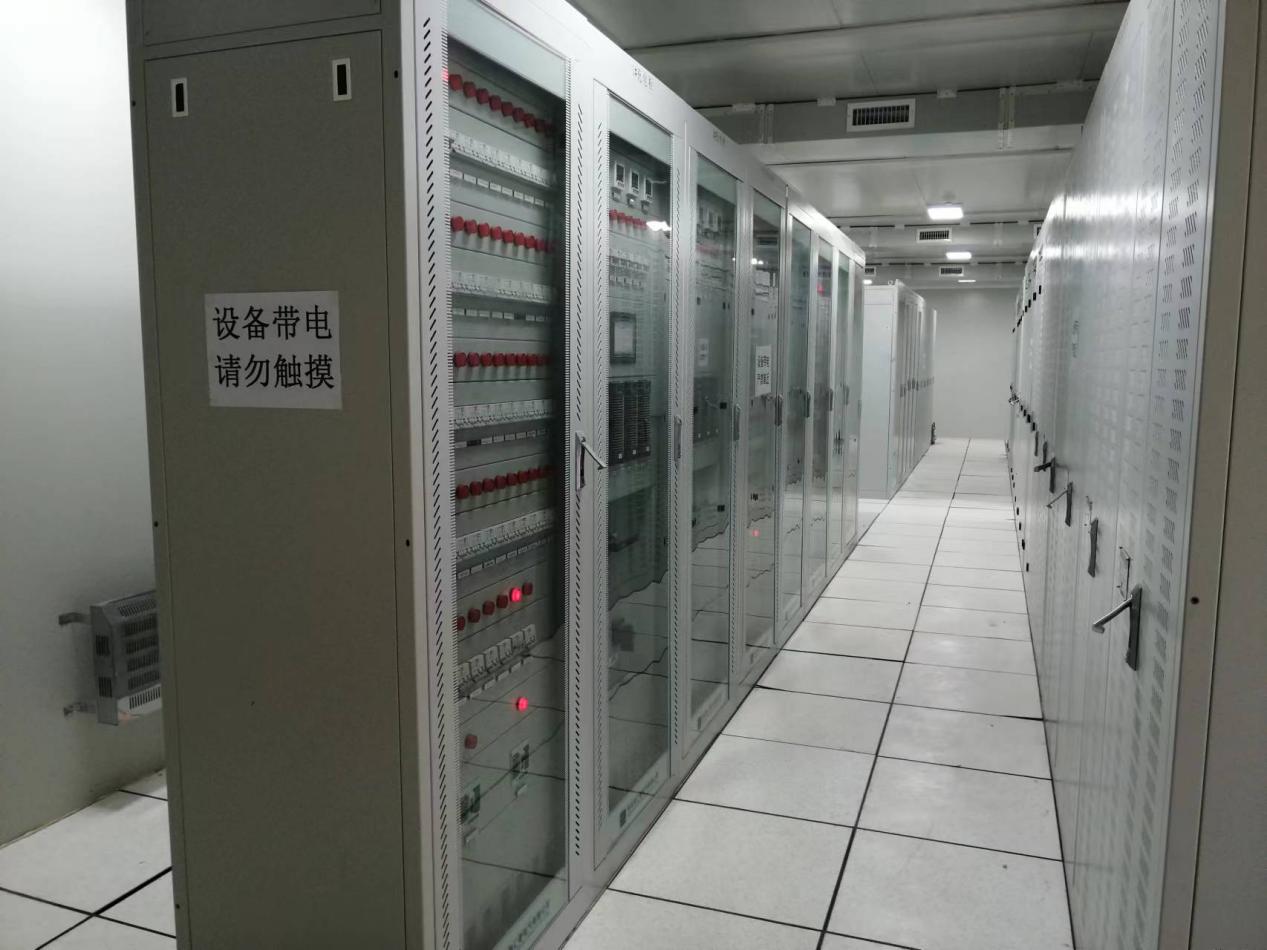

预制舱二次设备安装完

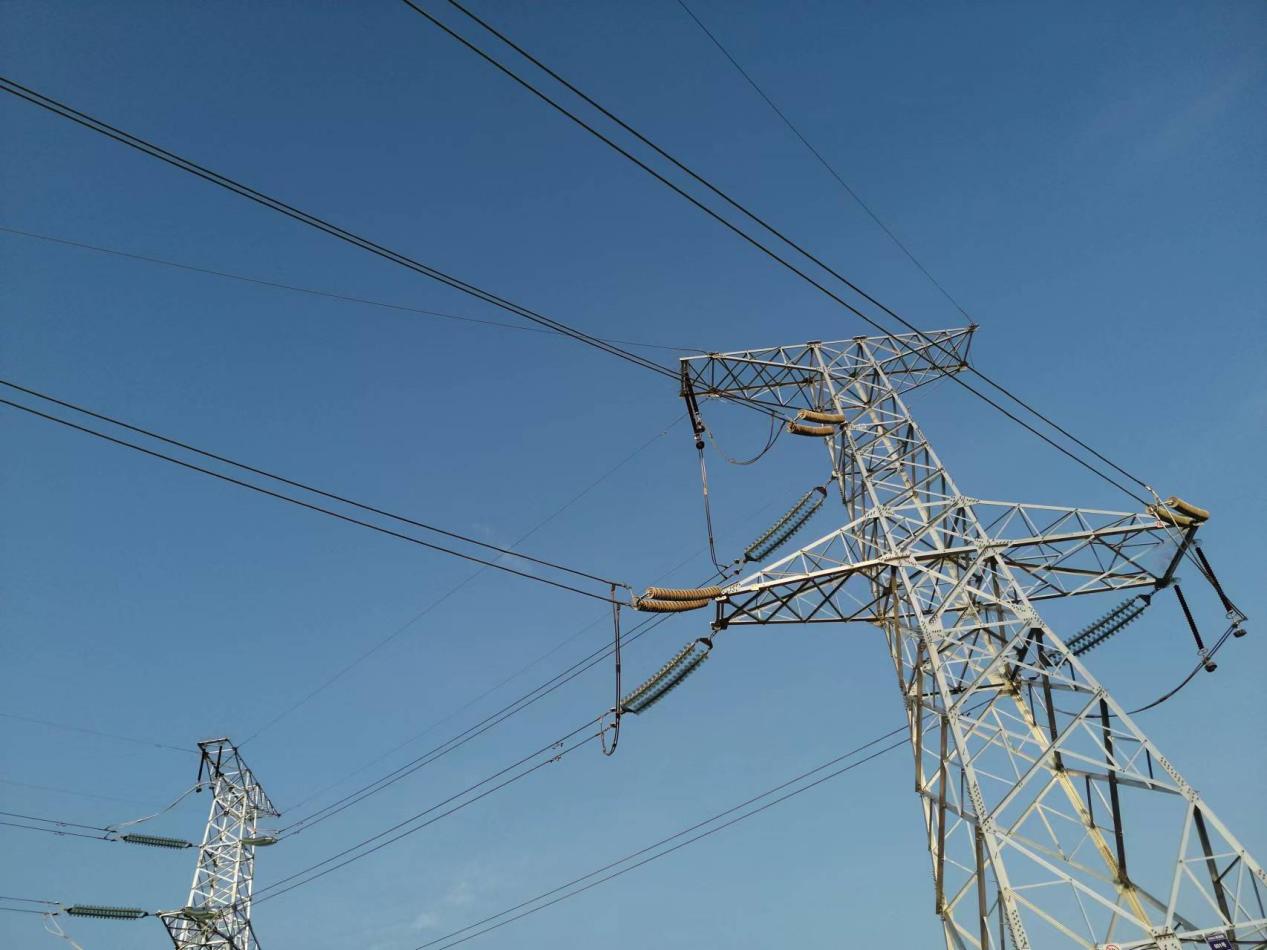

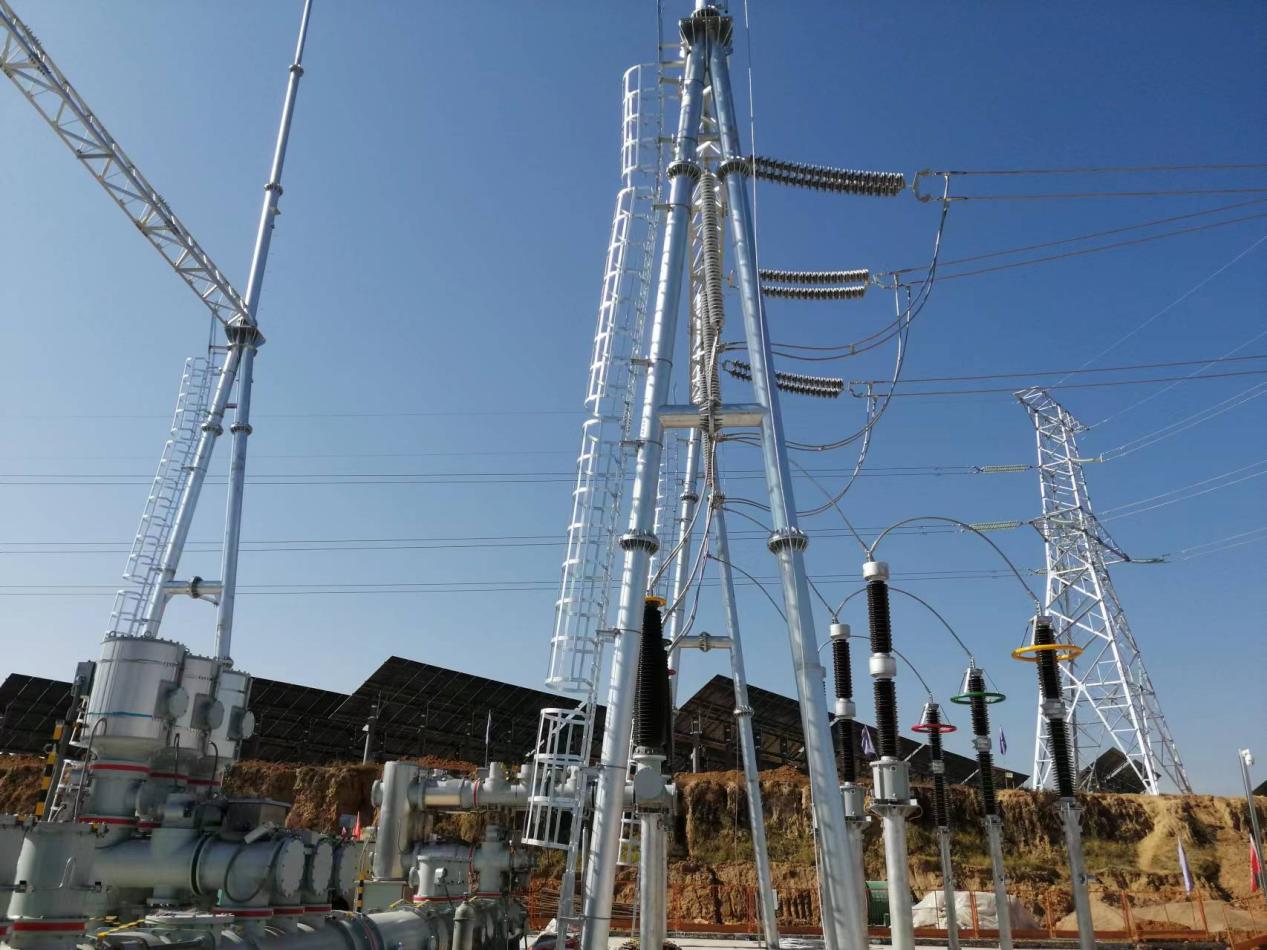

升压站出线架构及架空线施工完

电抗器安全标识安装

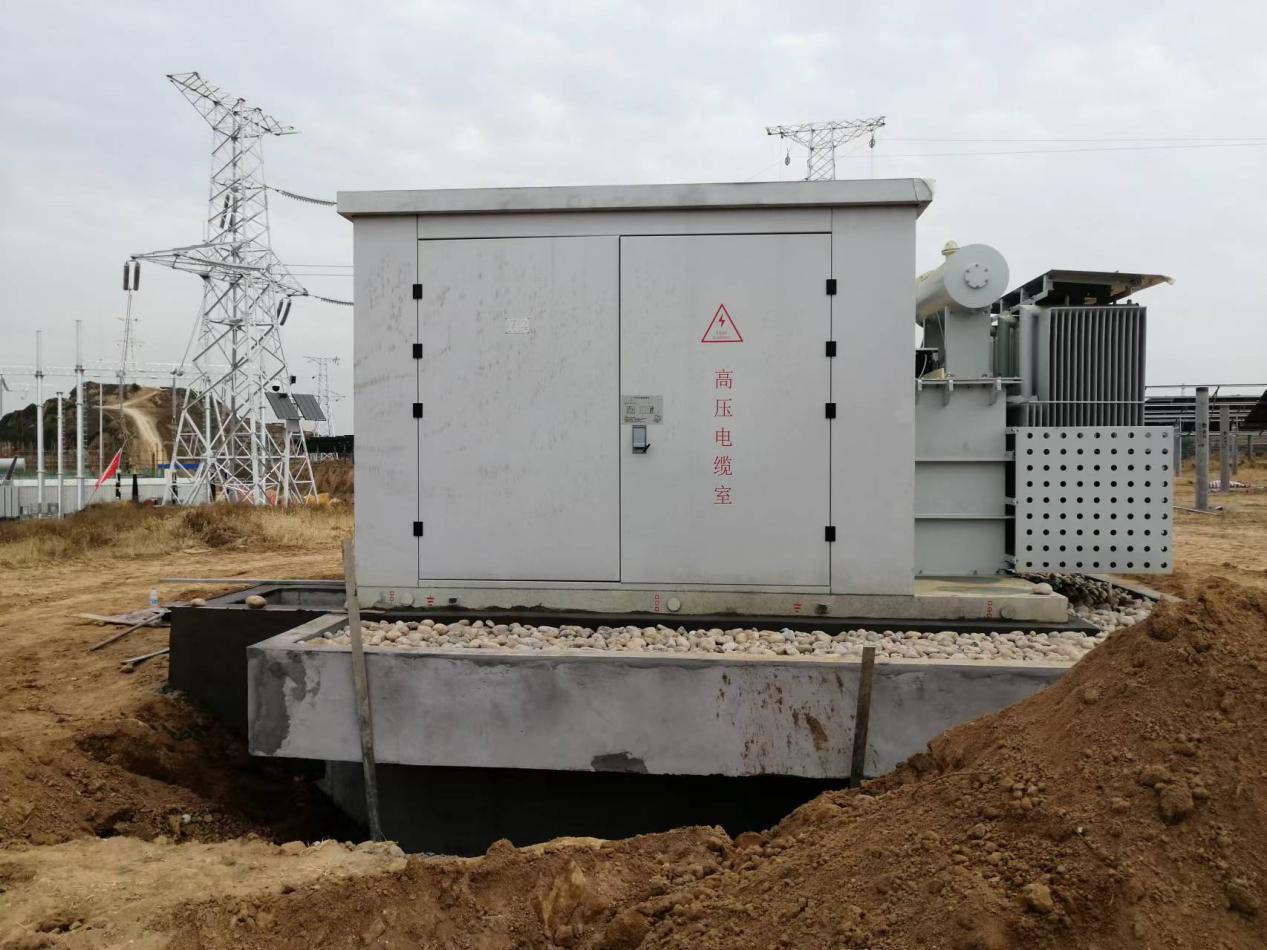

光伏区A7地块箱变安装完毕

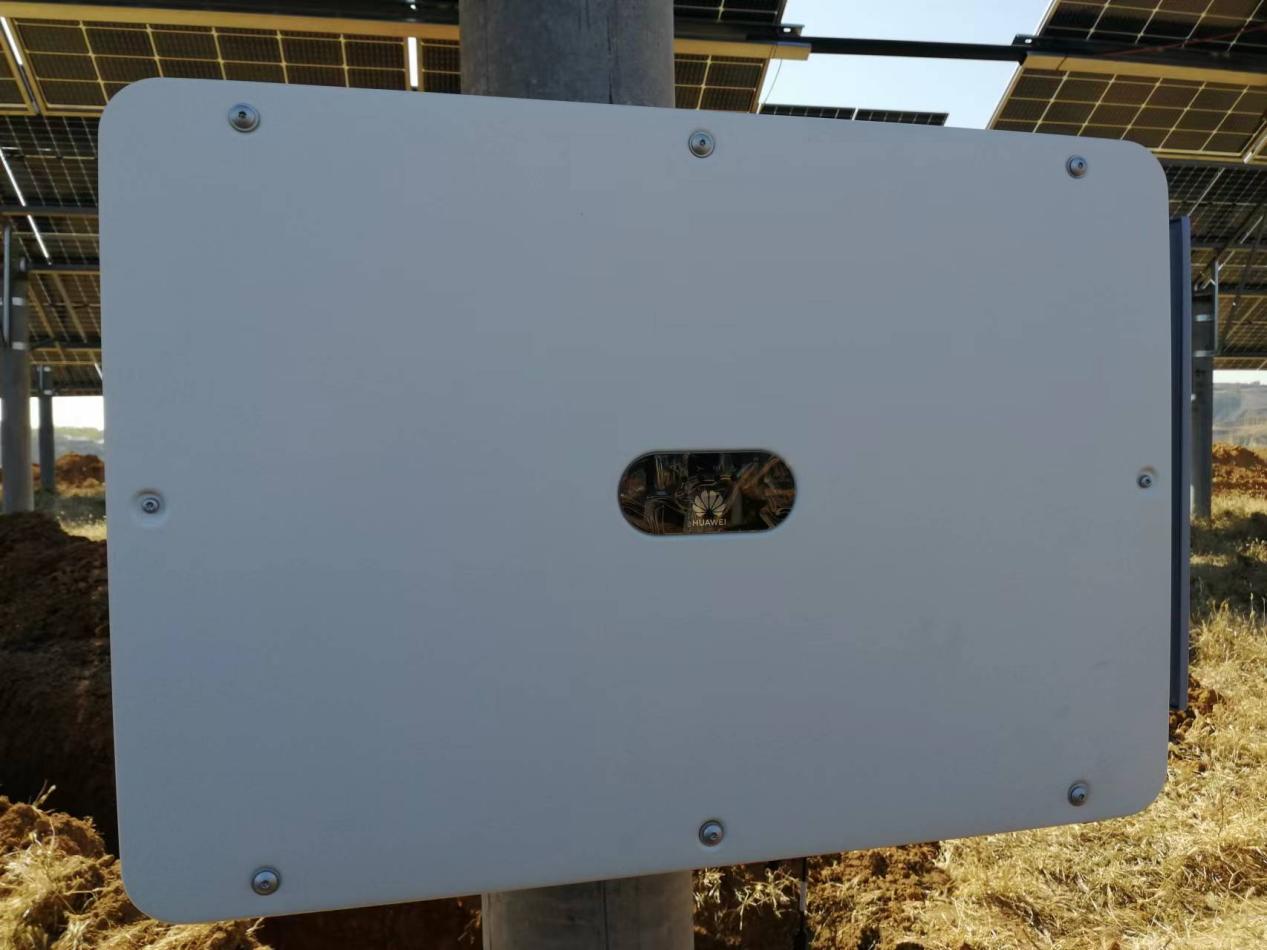

光伏区A7地块逆变器安装完毕

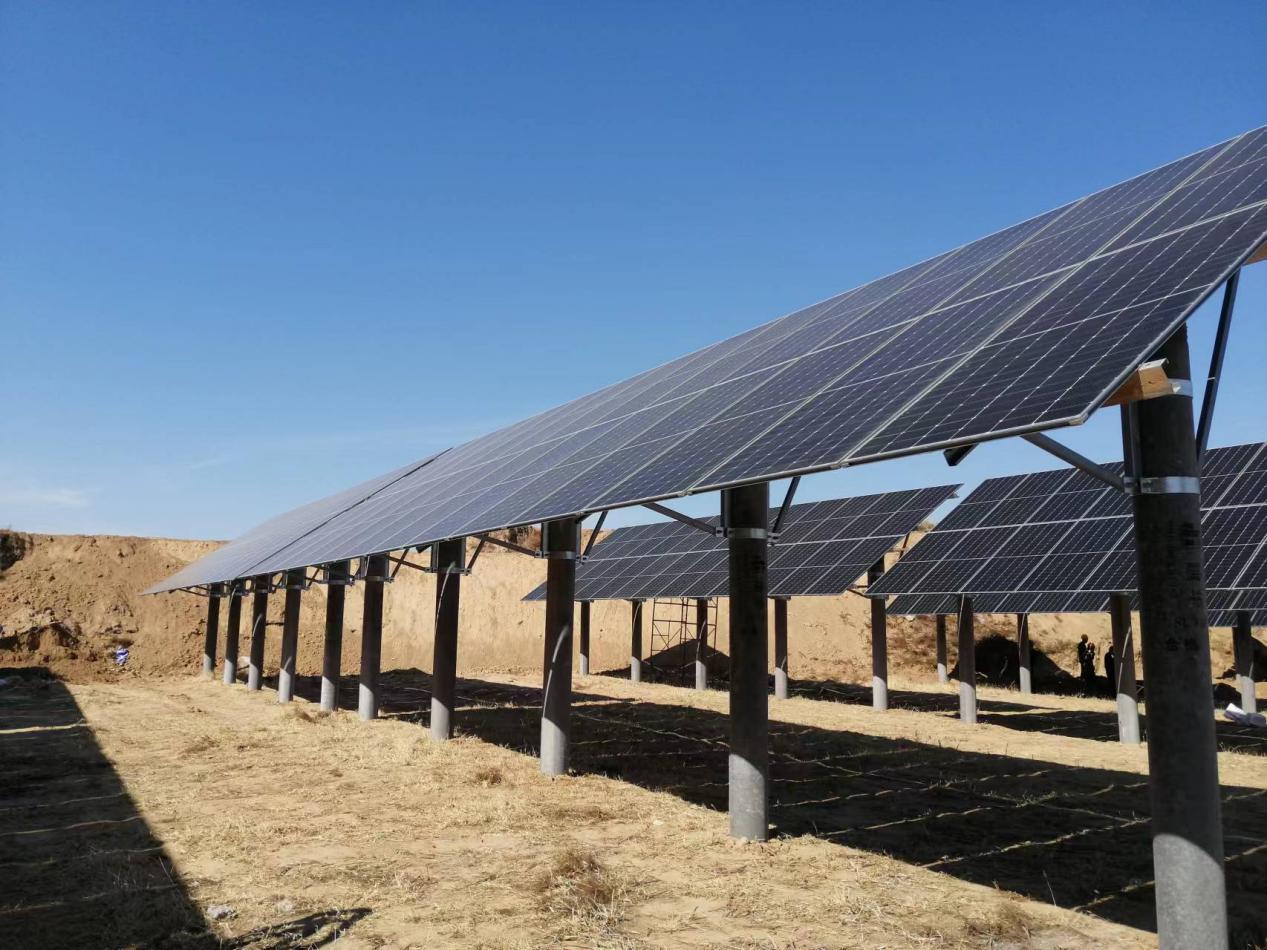

光伏区A7地块组件安装

送出线路铁塔组立和导线展放完成

  1. 安全、质量监督

  1. 质量监督:5.5-5.7日进行升压站、光伏区、集电线路首次质检,发现问题65条,已全部整改完毕;10.15-10.17日进行了升压站、光伏区、集电线路带电前质检,发现问题60条,已全部整改完毕;送出线路一二次合并质检发现问题12条,已全部整改完毕;送出线路第三次质检发现问题17条,已全部整改完毕。

安全管理:建立以项目经理为安全第一责任人安全保证体系,编制相关细则、程序、制度和应急预案,公司安监部为主体的安全监督部门。组建现场“安全生产委员会”。建立了双防机制,强化安全教育培训,严格施工管理保证项目安全稳定。疫情管理方面坚决执行当地政府的防疫政策和要求,对新入场人员提前进行防疫报备,对住宿、施工现场等场所每日进行消杀保证项目防疫安全。
