柳林县殡仪馆建设项目
项目名称:柳林县殡仪馆建设项目
项目规模:该项目为省定四类殡仪馆,规划占地面积24041.31㎡(约36.06亩),总建筑面积6100㎡,其中:殡仪区建筑面积3620㎡,骨灰寄存区建筑面积630㎡、祭品焚烧处理用房建筑面积440㎡、后勤业务用房建筑面积1220㎡、发电机房及公共卫生间建筑面积140㎡、门房建筑面积50㎡。项目建设内容包括土方工程,土建工程,装饰装修工程,室内外给排水、消防、暖通、电气工程,室外硬化、停车位、绿化、路灯、安防、围墙、大门、护坎、截水沟、跌水沟、放坡面植草绿化以及火化机、遗物焚烧炉等购置安装。
项目建设地点:柳林县高家沟乡郭家沟村。
建设单位:柳林县民政局
项目负责人:候林俊 电话:13393517977
施工单位:诚程建筑集团有限公司
项目负责人: 张子良 电话:15135287000
设计单位:吕梁市建筑勘察设计院
项目负责人:刘元平电话:153 0348 1878
监理单位:赛鼎工程有限公司
项目负责人: 郭海彬 电话:18103585177
一、截止2022年11月23日目前完成情况:
1、土方工程:全部完成。

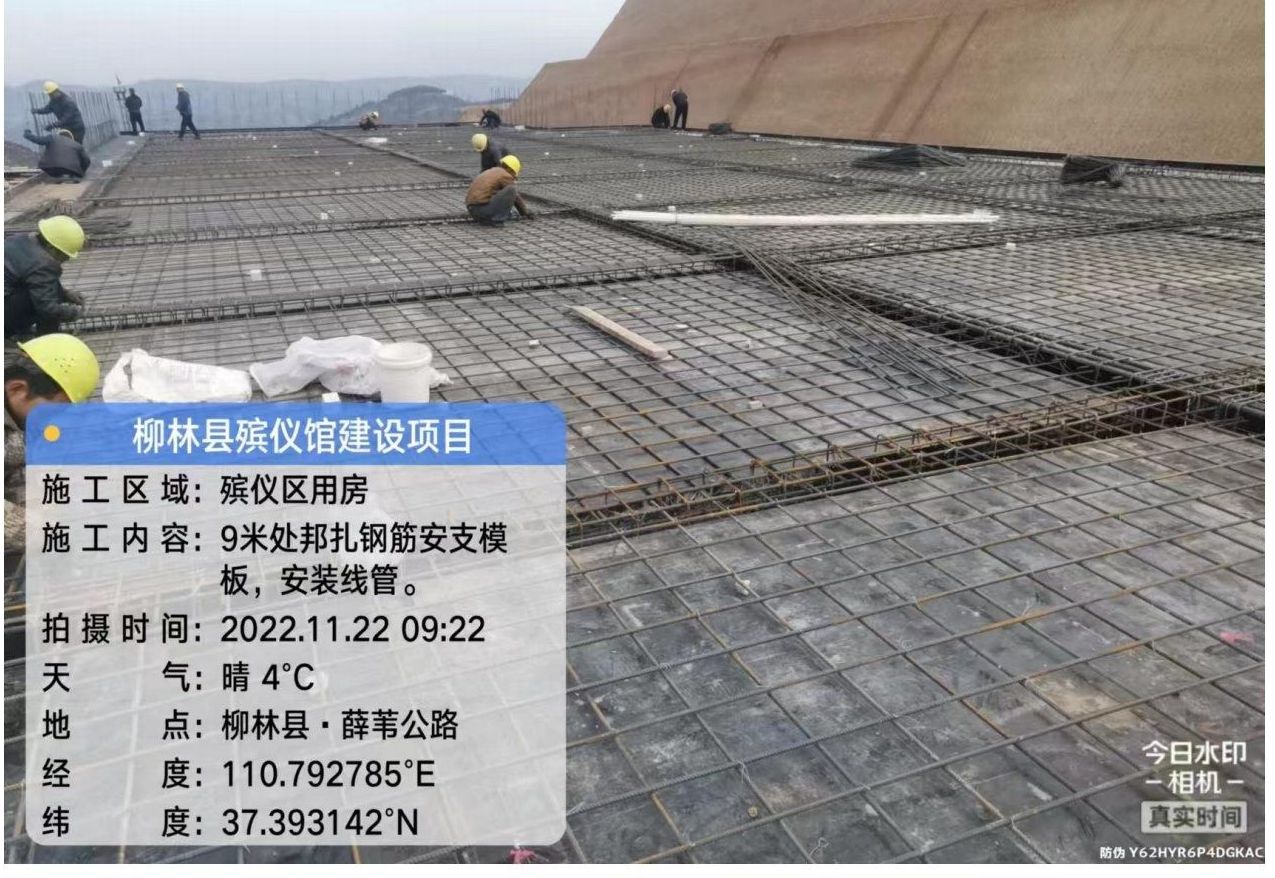

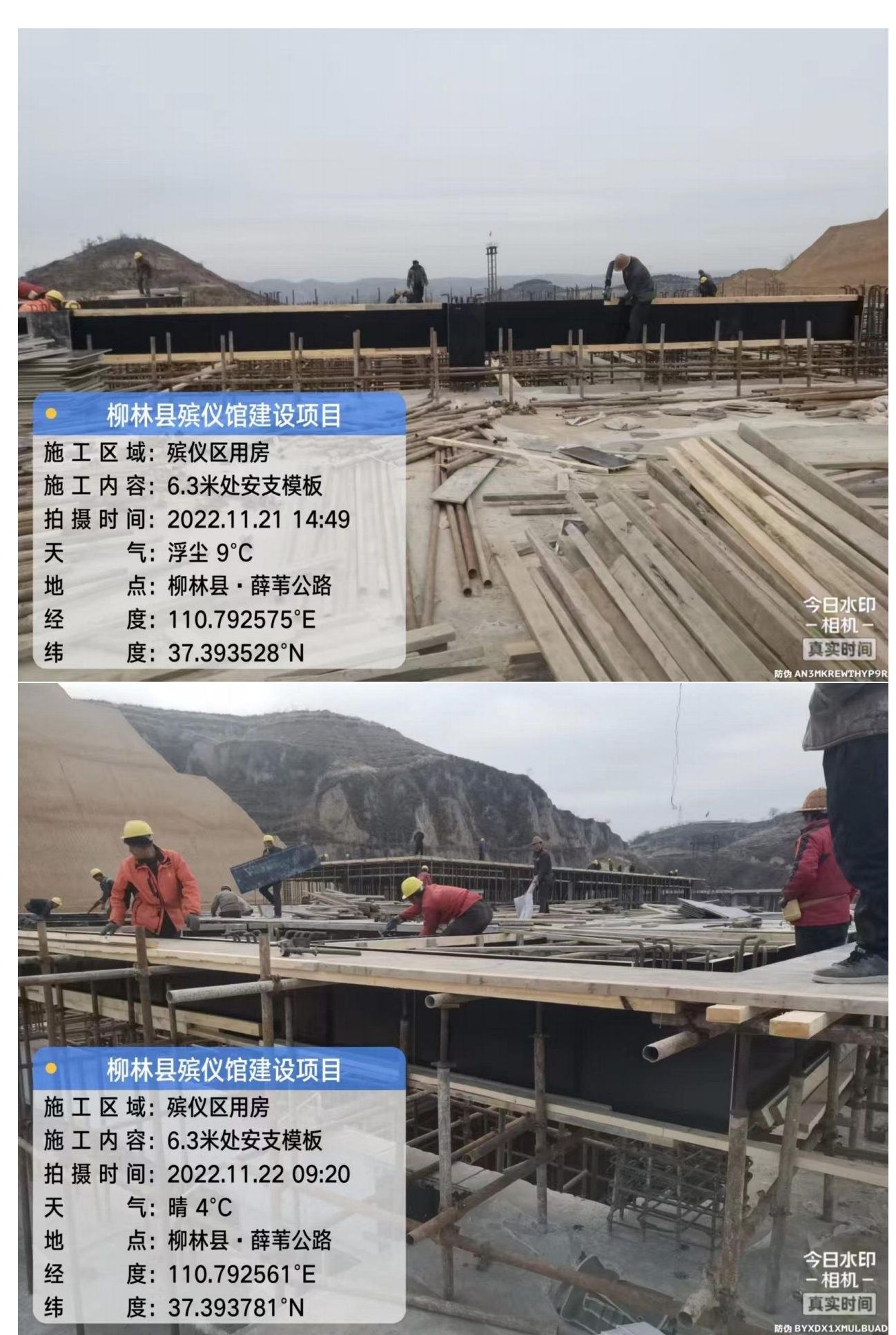

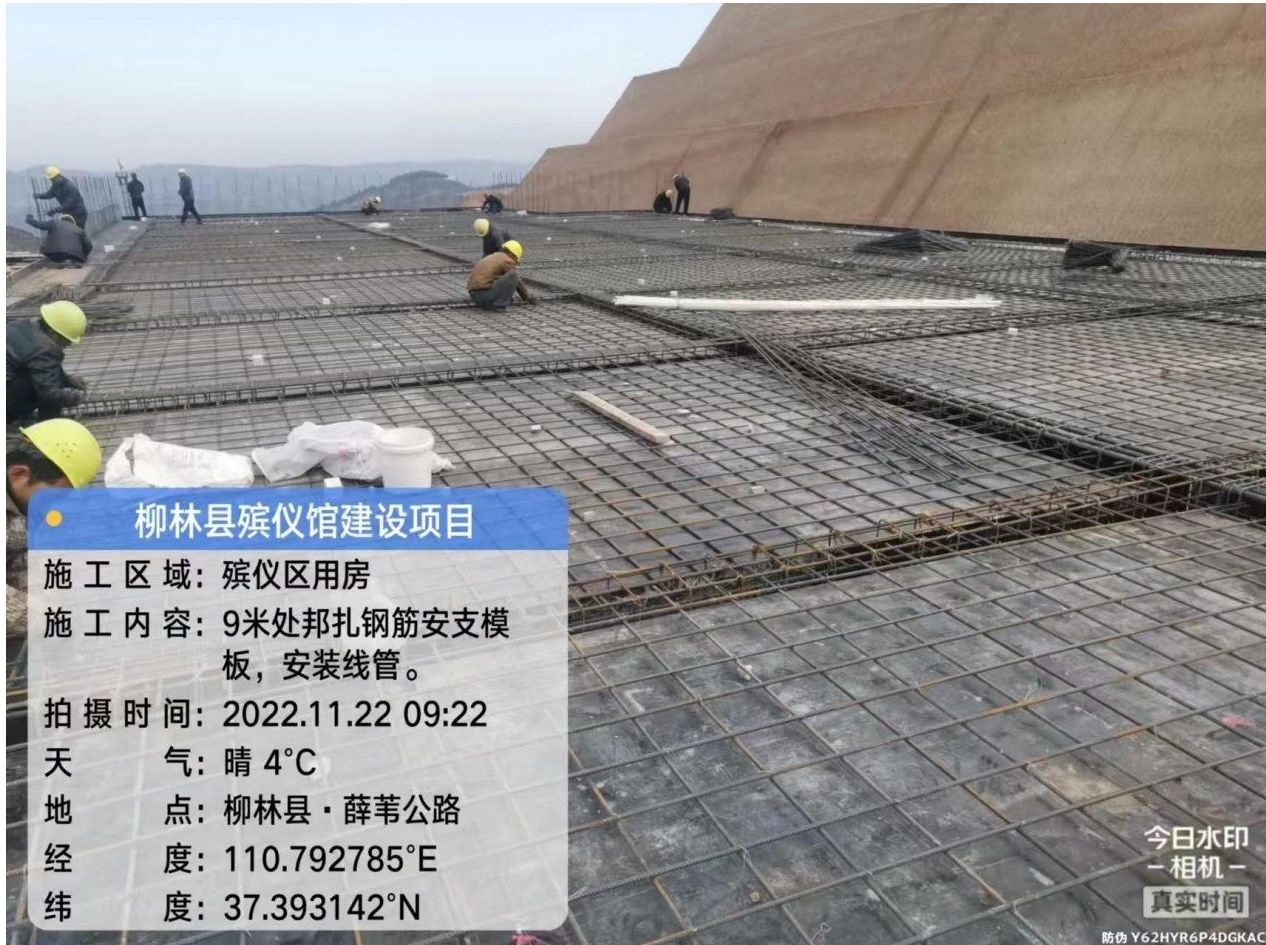

2、殡仪区:2022年11月26日封顶。

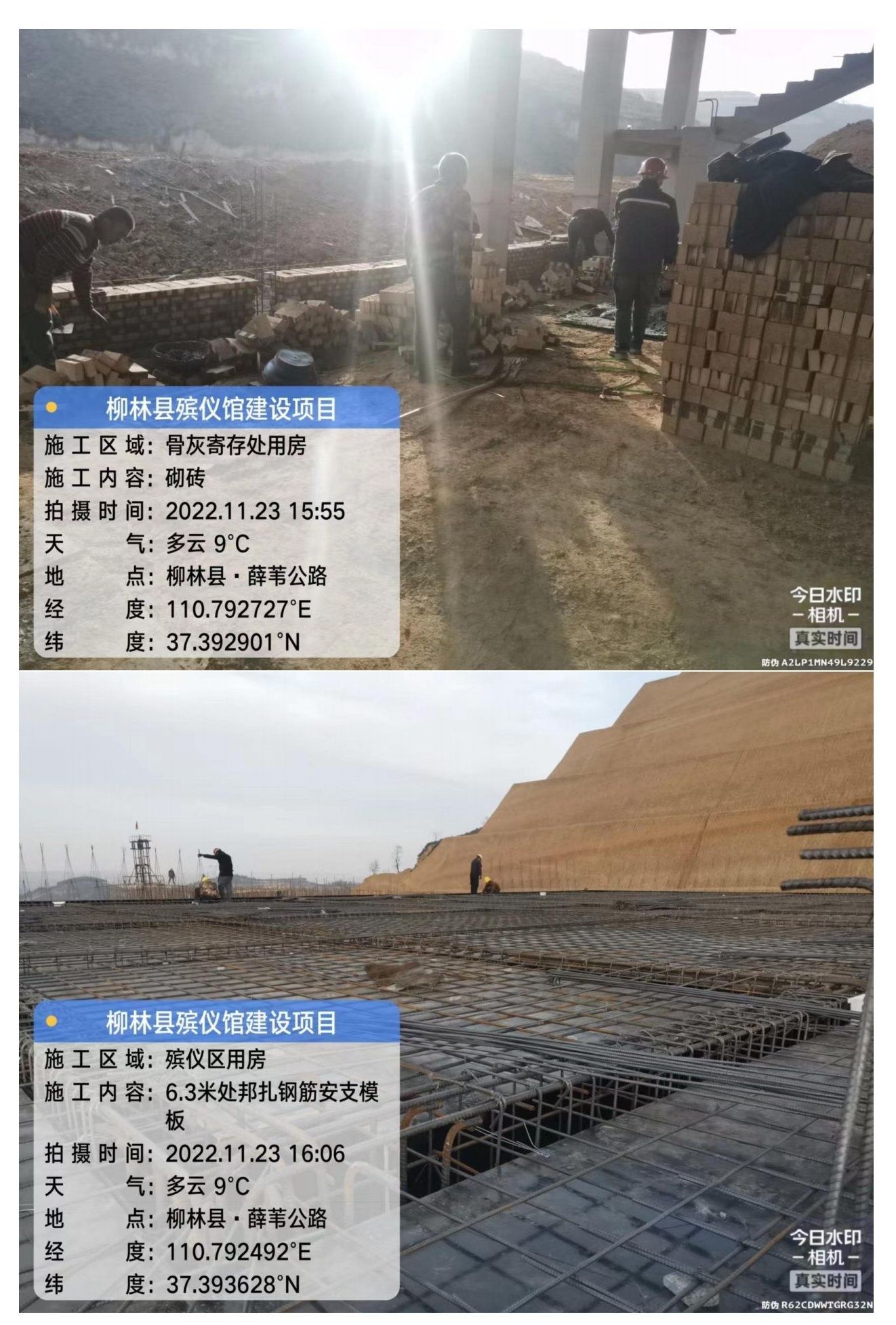

3、骨灰寄存区:主体框架完成;砖砌体工程已开始施工。

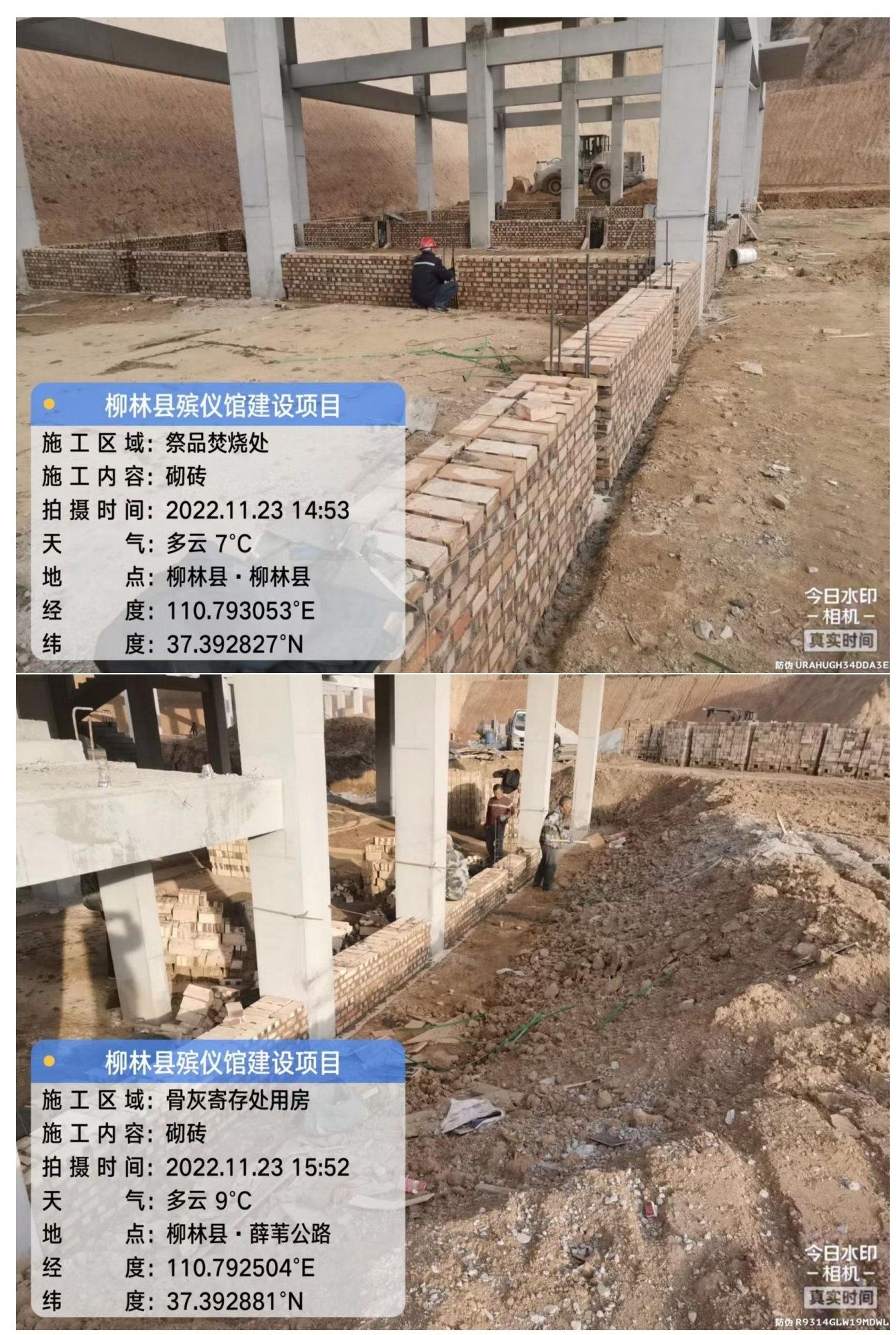

4、祭品焚烧处理用房:主体框架完成;砖砌体工程已开始施工。

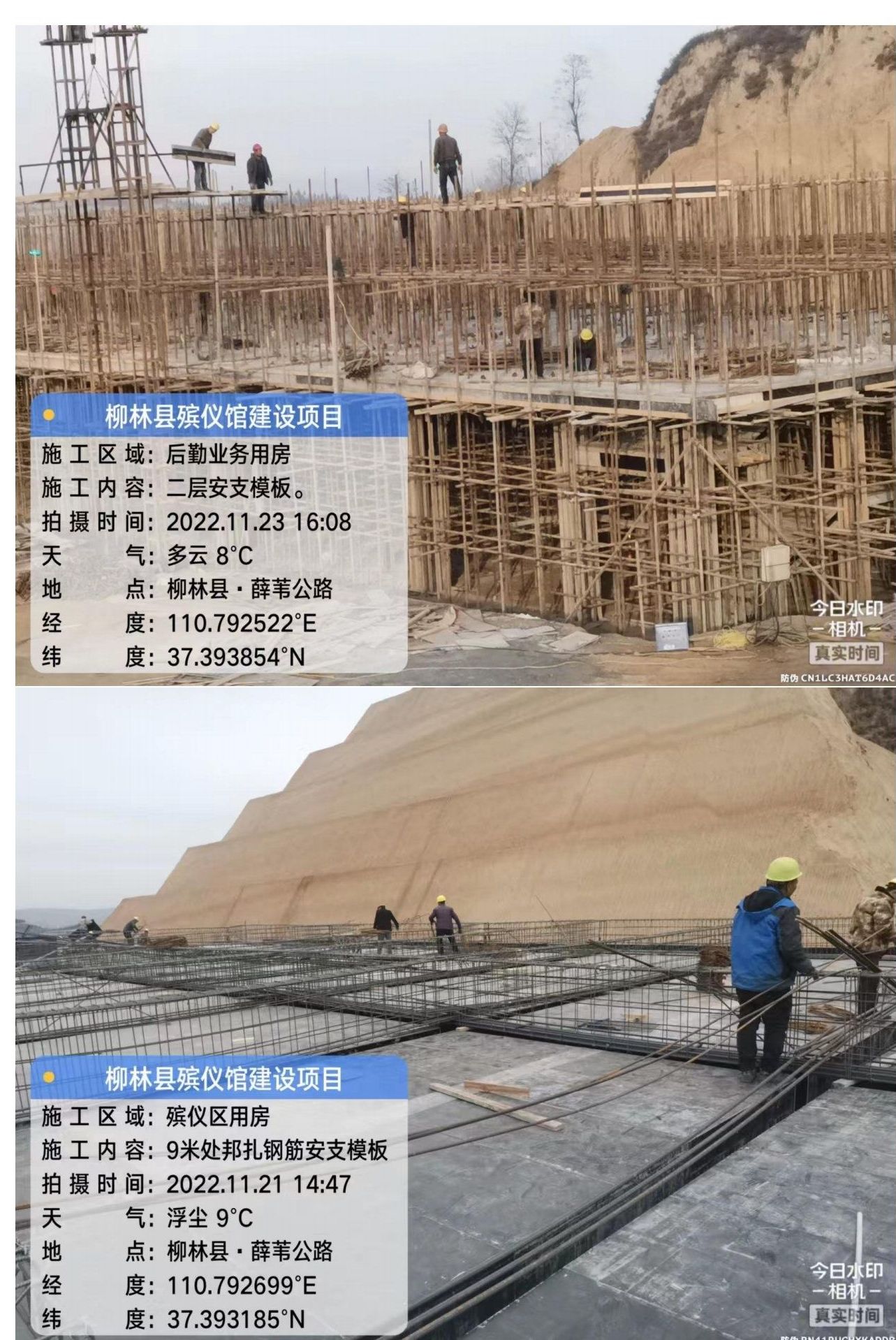

5、后勤业务用房:2022年11月26日封顶。
6、发电机房及公共卫生间:主体框架完成。
7、大门门房:地基与基础完成。
二、投入使用情况
目前土方工程、各主体框架基本全部完工和部分砖砌体工程也陆
续开工,装饰装修工程、屋面工程等附属工程受天气影响(为保证工
程质量)今年预计不能开工,年前不具备投入使用条件。
三、主体未完工的预计完成时间
装饰装修工程、屋面工程、截水沟、跌水沟、放坡面植草绿化受天气影响预计2023年3月开工,工期约50天完成。
四、今年年底前计划完成情况
1、土方工程:全部完成。
2、殡仪区:主体框架全部完成;完成部分砖砌体和电气工程基础工程。
3、骨灰寄存区:主体框架全部完成;完成部分砖砌体和电气工程基础工程。
4、祭品焚烧处理用房:主体框架全部完成;完成部分砖砌体和电工程基础工程。
5、后勤业务用房:主体框架全部完成;完成部分砖砌体和电气工程基础工程。
6、发电机房及公共卫生间:主体框架全部完成;完成部分砖砌体和电气工程基础工程。
7、大门门房:主体框架全部完成;完成部分砖砌体和电气工程基础工程。
8、室外工程:完成部分围墙和路灯、安防、大门等设施的订货。
