柳林县殡仪馆建设项目

项目名称:柳林县殡仪馆建设项目

项目规模:该项目为省定四类殡仪馆,规划占地面积24041.31㎡(约36.06亩),总建筑面积6100㎡,其中:殡仪区建筑面积3620㎡,骨灰寄存区建筑面积630㎡、祭品焚烧处理用房建筑面积440㎡、后勤业务用房建筑面积1220㎡、发电机房及公共卫生间建筑面积140㎡、门房建筑面积50㎡。项目建设内容包括土方工程,土建工程,装饰装修工程,室内外给排水、消防、暖通、电气工程,室外硬化、停车位、绿化、路灯、安防、围墙、大门、护坎、截水沟、跌水沟、放坡面植草绿化以及火化机、遗物焚烧炉等购置安装。

项目建设地点:柳林县高家沟乡郭家沟村。

建设单位:柳林县民政局

项目负责人:候林俊 电话:13393517977

施工单位:诚程建筑集团有限公司

项目负责人: 张子良 电话:15135287000

设计单位:吕梁市建筑勘察设计院

项目负责人:刘元平电话:153 0348 1878

监理单位:赛鼎工程有限公司

项目负责人: 郭海彬 电话:18103585177

工程进度:

一、截止20221123日目前完成情况:

1、土方工程:全部完成。

2、殡仪区:20221126日封顶。

3、骨灰寄存区:主体框架完成;砖砌体工程已开始施工。

4、祭品焚烧处理用房:主体框架完成;砖砌体工程已开始施工。

5、后勤业务用房:20221126日封顶。

6、发电机房及公共卫生间:主体框架完成。

7、大门门房:地基与基础完成。

二、投入使用情况

目前土方工程、各主体框架基本全部完工和部分砖砌体工程也陆

续开工,装饰装修工程、屋面工程等附属工程受天气影响(为保证工

程质量)今年预计不能开工,年前不具备投入使用条件。

、主体未完工的预计完成时间

装饰装修工程、屋面工程、截水沟、跌水沟、放坡面植草绿化受天气影响预计20233月开工,工期约50天完成。

、今年年底前计划完成情况

1、土方工程:全部完成。

2、殡仪区:主体框架全部完成;完成部分砖砌体和电气工程基础工程。

3、骨灰寄存区:主体框架全部完成;完成部分砖砌体和电气工程基础工程。

4、祭品焚烧处理用房:主体框架全部完成;完成部分砖砌体和电工程基础工程。

5、后勤业务用房:主体框架全部完成;完成部分砖砌体和电气工程基础工程。

6、发电机房及公共卫生间:主体框架全部完成;完成部分砖砌体和电气工程基础工程。

7、大门门房:主体框架全部完成;完成部分砖砌体和电气工程基础工程。

8、室外工程:完成部分围墙和路灯、安防、大门等设施的订货。

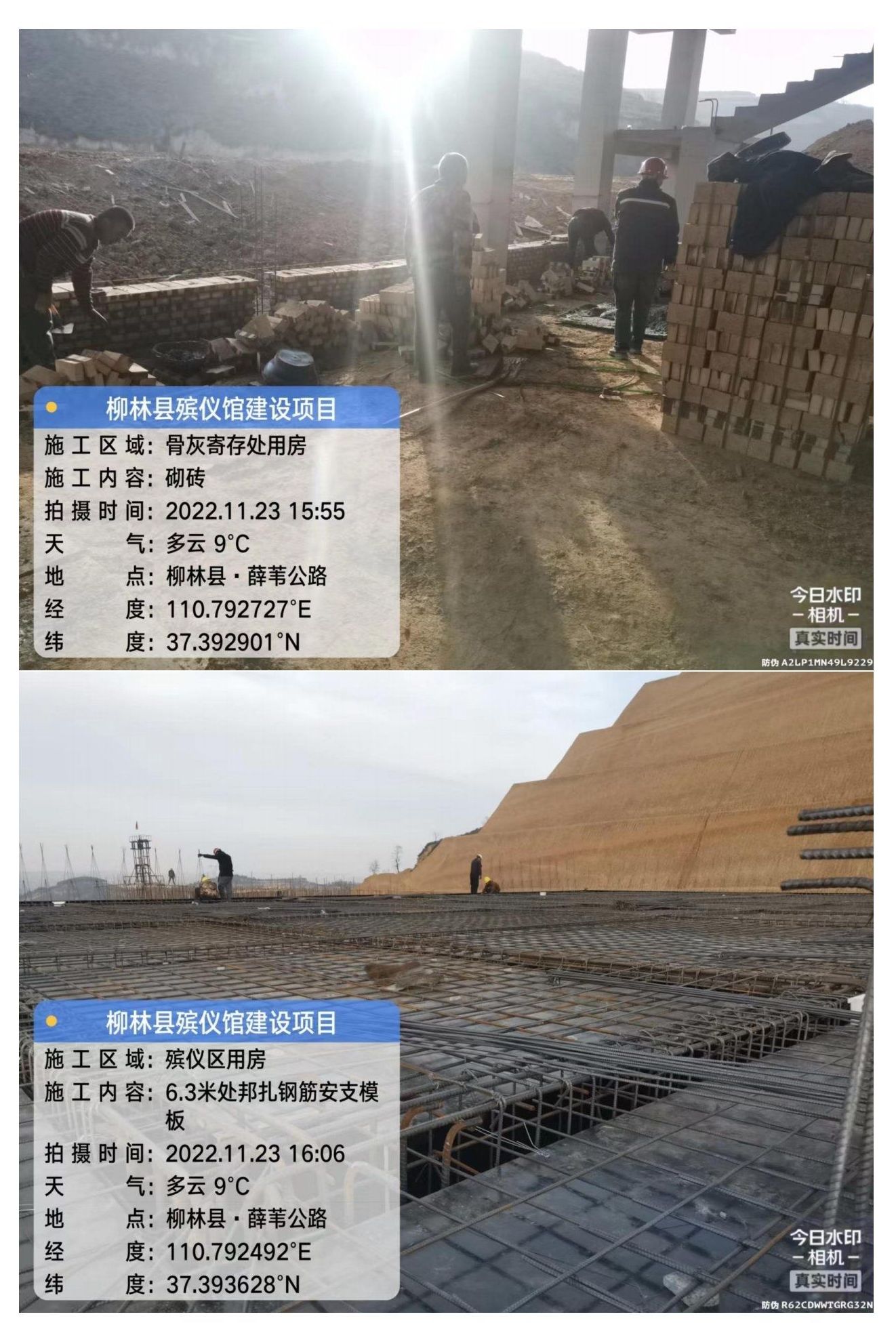

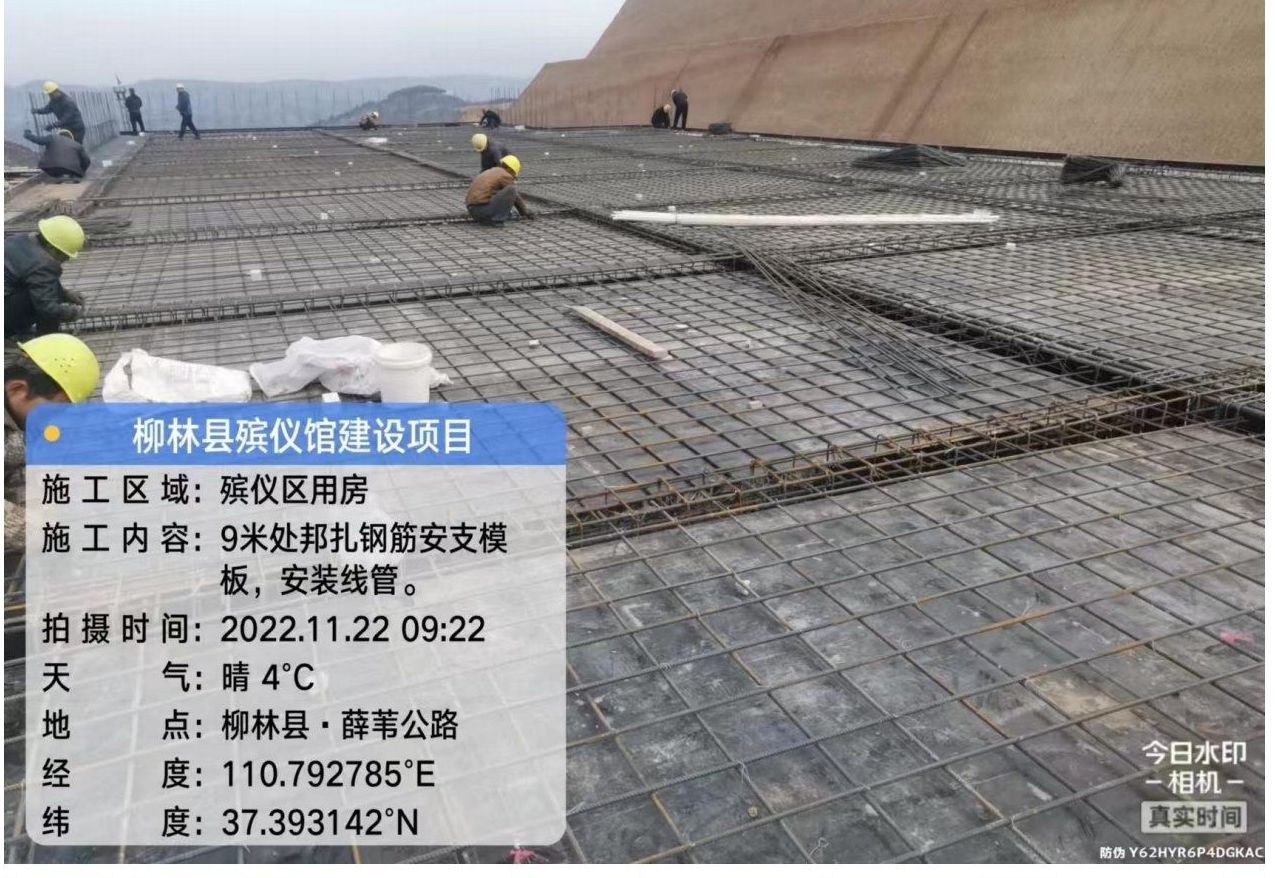

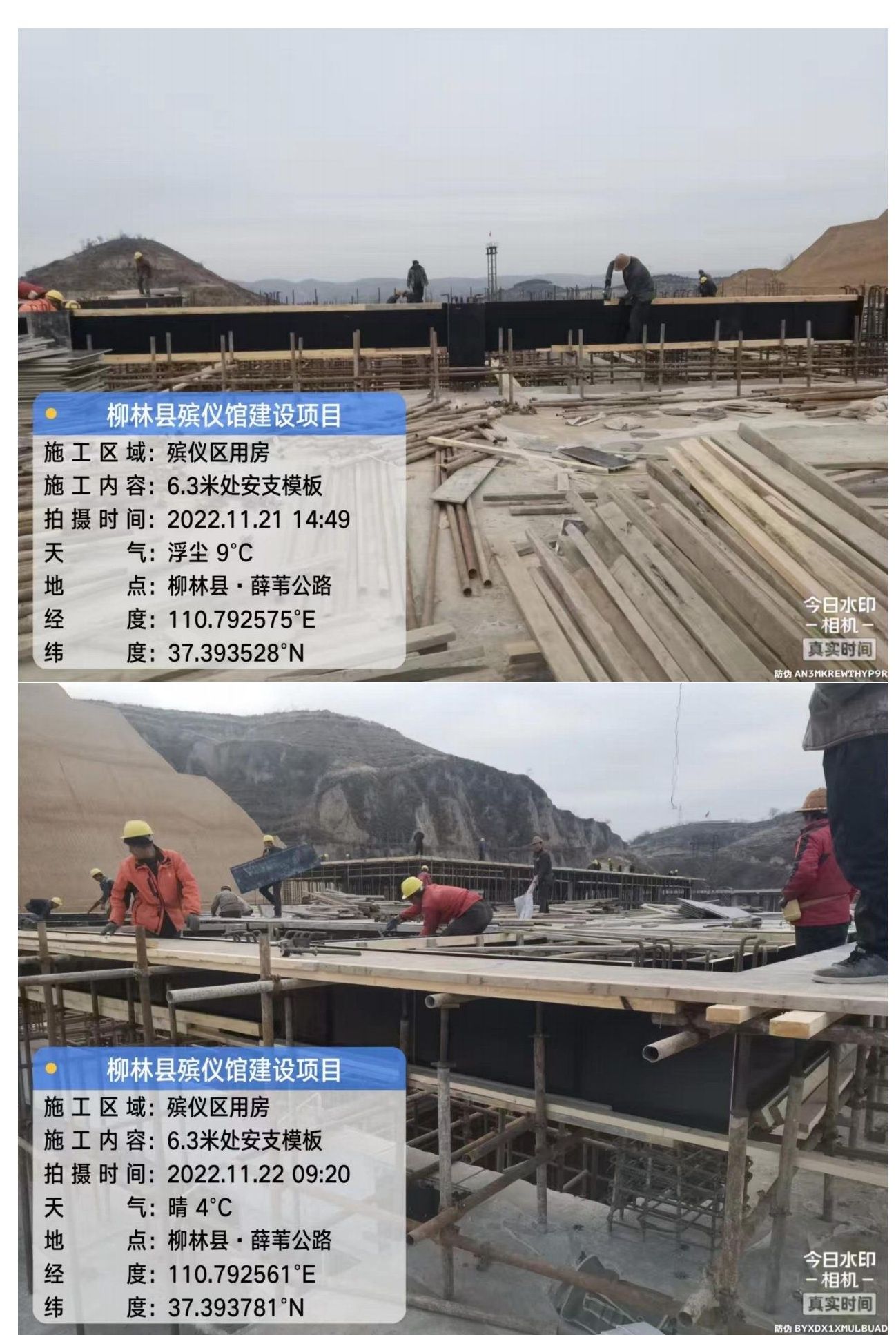

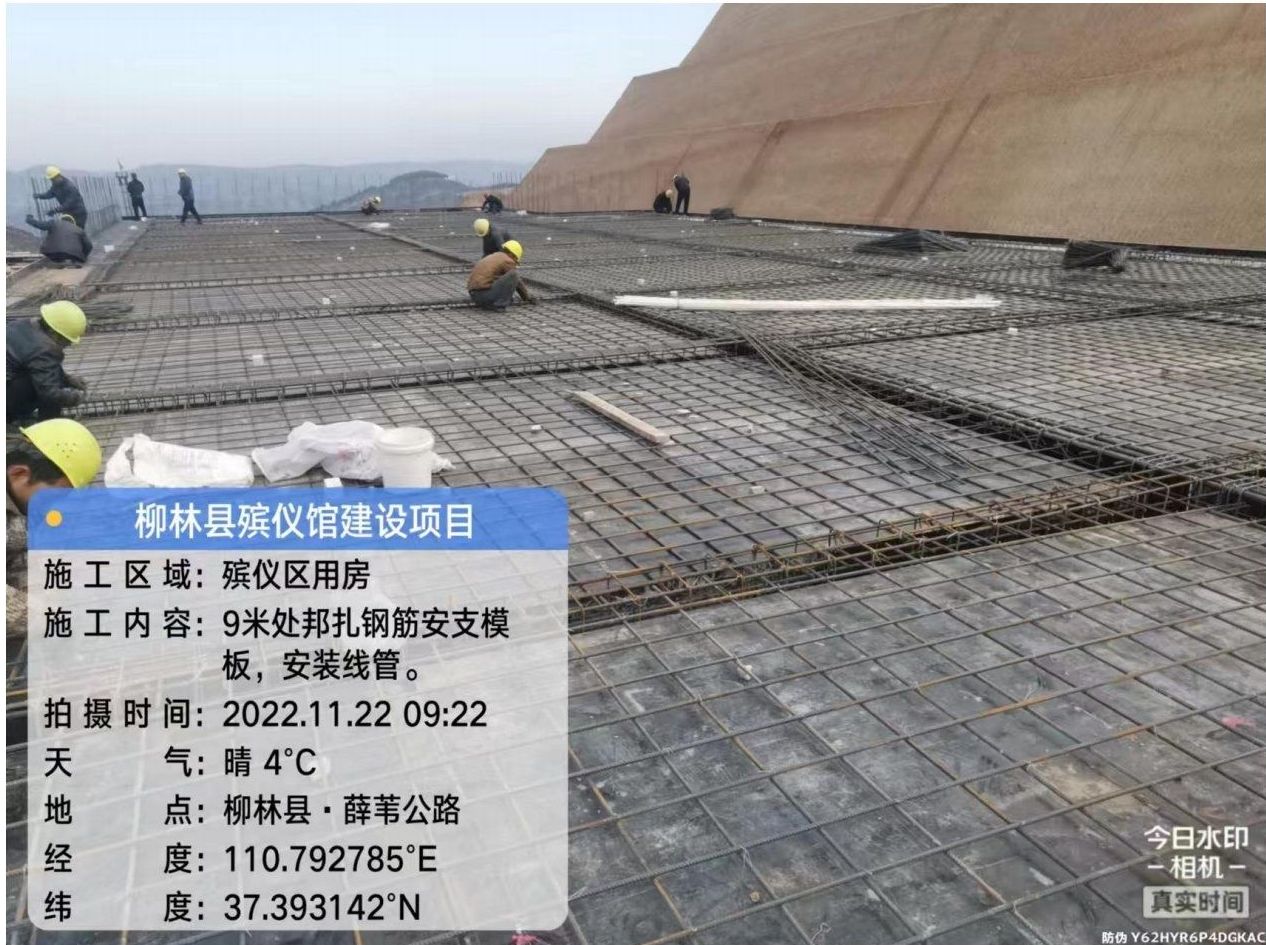

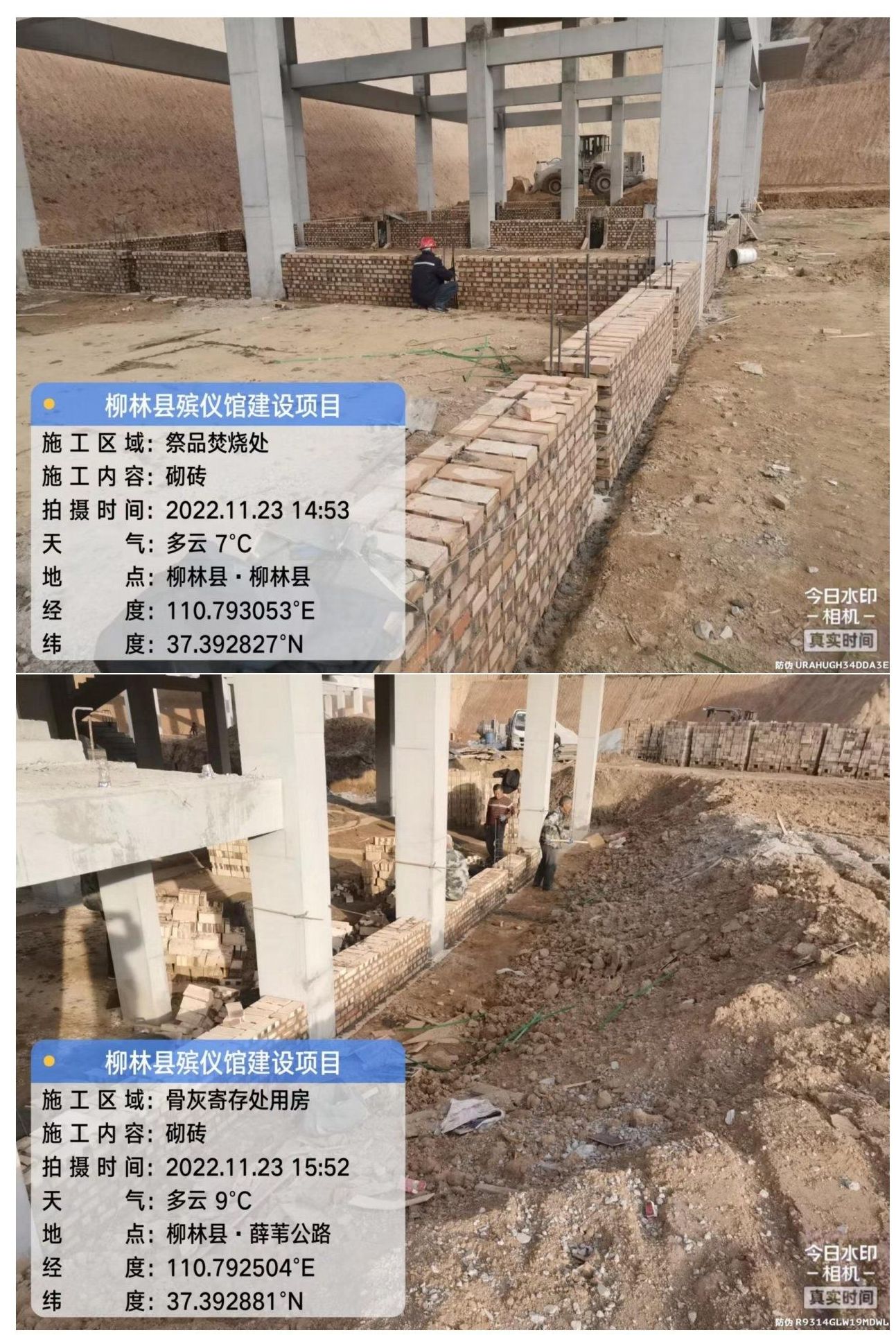

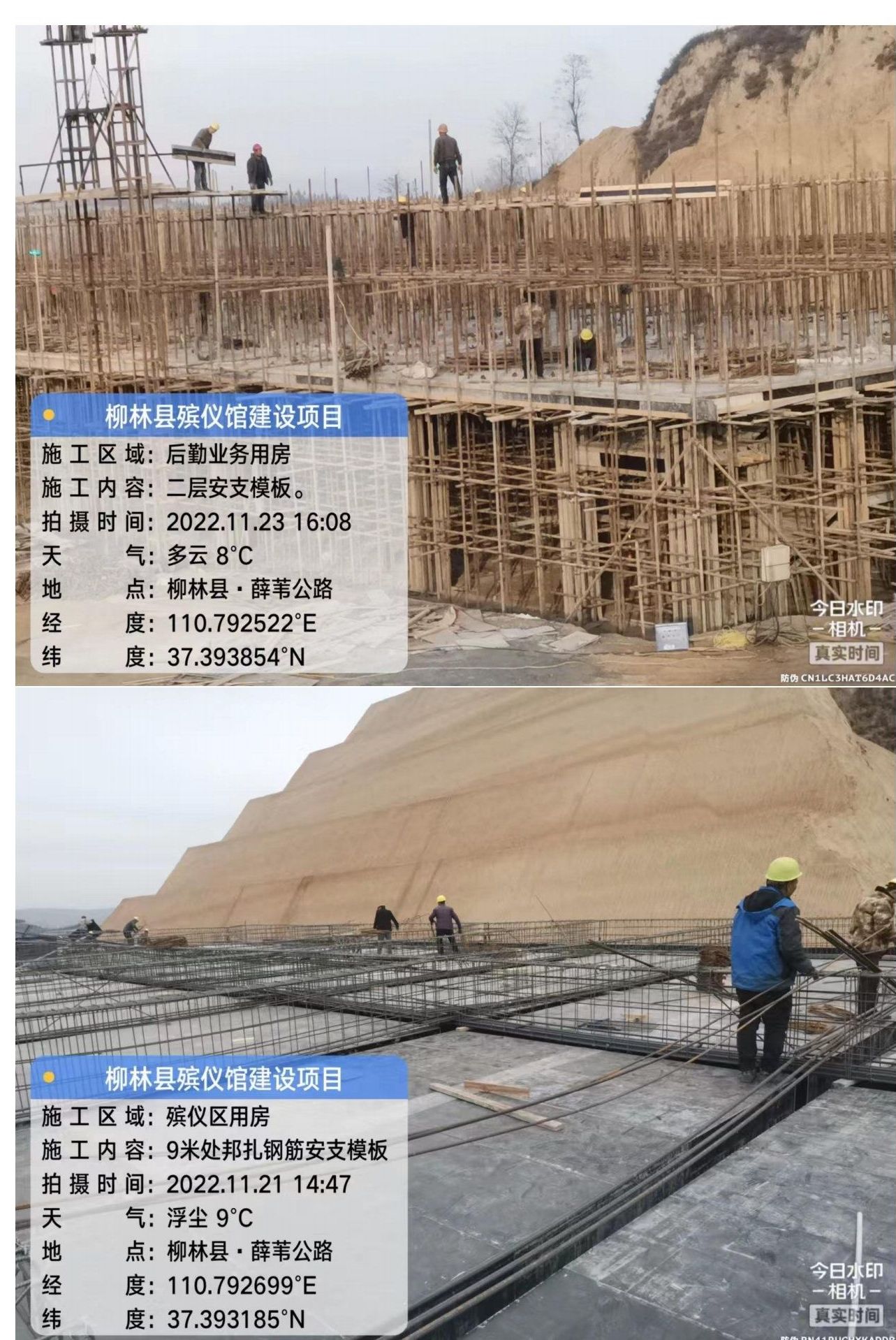

五、工程图片
